供電能力翻倍!台電楠梓「雄積三、四線」提前兩年完工送電 助攻半導體園區發展
📋 重點摘要
●
台電楠梓「雄積三、四線」輸電線路工程提前兩年完工送電,大幅提升楠梓園區供電能力。
●
此工程串聯高雄變電所與高煉變電所,涵蓋高雄市三民、鼓山及左營區,是支援楠梓半導體園區的重要建設。
●
工程採取多項措施縮短工期,展現重大公共工程執行效率,為高科技產業提供穩定電力。
●
新建輸電線路預留未來升級彈性,以因應半導體產業長期發展需求,打造韌性供電架構。
相關組織:
台電
【記者 王苡蘋/高雄 報導】因應南部科學園區高雄第三園區(楠梓園區)半導體產業快速發展及未來用電需求,台電推動「高雄~雄積三、四(高雄~高煉)輸電線路工程」,於8月1日正式完工送電,讓楠梓園區供電能力由目前約400MW(百萬瓦)提升至超過1000MW,不僅滿足產業擴廠需求,也大幅提升高雄整體供電穩定與電網韌性。

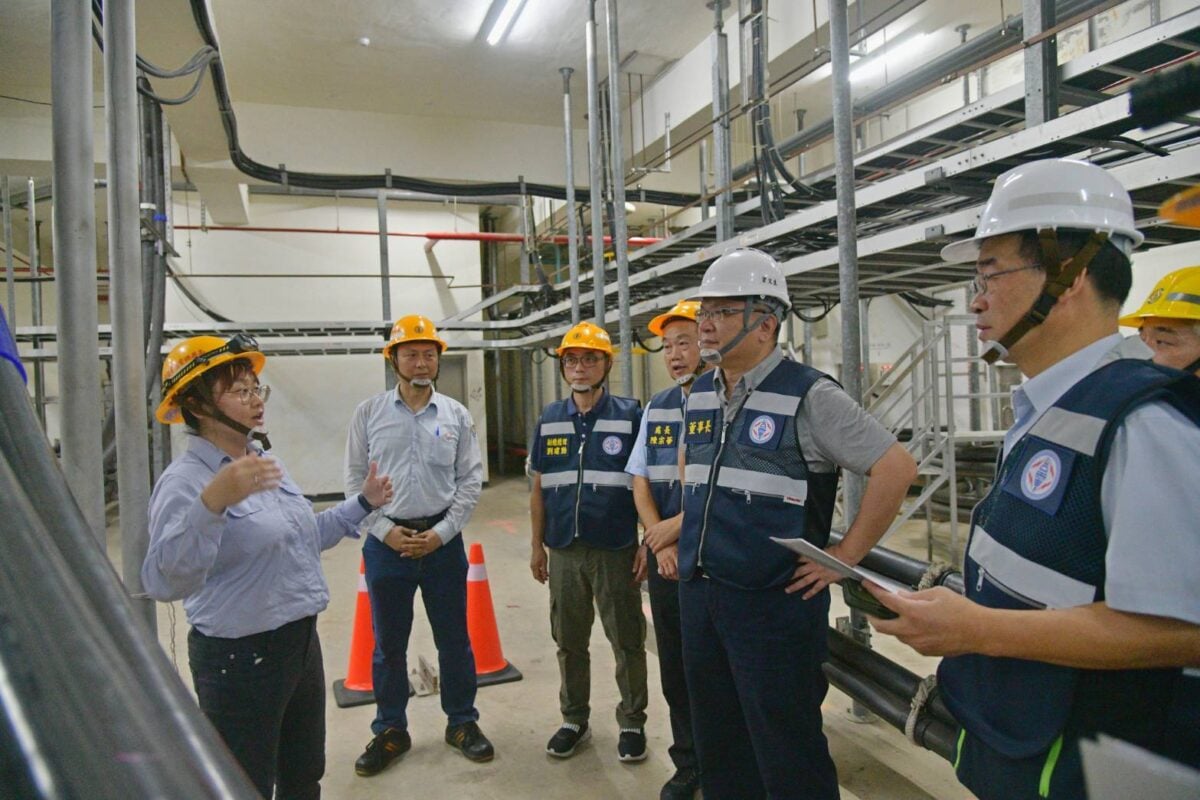

▲台電高雄楠梓「雄積三、四線」完工送電,台電公司董事長曾文生(右2)、總經理郭天合(右1)赴工地視察。
台電表示,「高雄~雄積三、四線」輸電線路工程自2025年5月開工,全長約9.6公里,施工範圍涵蓋高雄市三民區、鼓山區及左營區,串聯高雄變電所與高煉變電所,是支援楠梓半導體園區的重要輸電建設。施工期間雖對部分道路交通造成影響,但在高雄市政府、市民及地方民意代表支持配合下,工程順利推進。
為配合產業建廠時程,台電採取增加施工人力、延長工時及安全併行施工等措施,全力趕工,將原規劃42個月工期大幅縮短至15個月,提前超過2年完工送電,展現重大公共工程執行效率,也為高科技產業提供穩定可靠的電力支援。
台電指出,新建輸電線路除可支援現階段161kV輸電需求外,也預留未來升級345kV輸電系統的彈性,因應半導體產業持續擴充及長期發展需求,打造更具韌性的供電架構。
▲昨(1)日台電雄積三、四線啟用,台電董事長曾文生(左3)赴控制室見證參與送電。
8月1日送電啟用儀式由台電董事長曾文生、總經理郭天合及第一線工程團隊共同見證,象徵高雄重要電力基礎建設正式投入運轉。台電感謝高雄市政府、地方民意代表及施工期間體諒配合的市民,共同完成這項攸關高雄產業發展的重要工程,未來將持續強化電網建設,提供穩定、安全的電力,支撐半導體產業聚落與高雄城市發展。(圖╱台電南區施工處提供)
